Entwicklung des neuen Standortes



Wir waren als Elterninitiative maßgeblich an der Gestaltung und Planung unseres neuen Standortes beteiligt.

Jedoch ohne die fachliche Unterstützung des Investors und Bauherren Q4 Gonsenheim REI GmbH & Co.KG, dem Architekturbüro BGF+ Architekten PartGmbB sowie allen sonstigen beteiligten Firmen wäre dieses Vorhaben nicht zustande gekommen.



Zeitlicher Ablauf:

  • Sommer 2021: Die ersten Gespräche mit dem späteren Vermieter und der Villa Josefus finden statt.
  • September 2021: Vorstellung der Pläne/Ideen unter den Vereinsmitgliedern
  • Oktober 2021 bis April 2022: Planung des gesamten Gebäudes durch die Bauherrschaft, und die Innenausstattung der Kita durch uns
  • April 2022: Einreichung Bauantrag für das gesamte Gebäude
  • Dezember 2022: Erteilung der Baugenehmigung für das gesamte Gebäude
  • Dezember 2022: Baubeginn
  • März 2024: Nach nur 15 Monaten Bauzeit bezieht die Villa Josefus in die neuen Räumlichkeiten am Gonsberg Campus

Gerne möchten wir einen kleinen Einblick in den Baufortschritt bis hin zum Einzug geben.

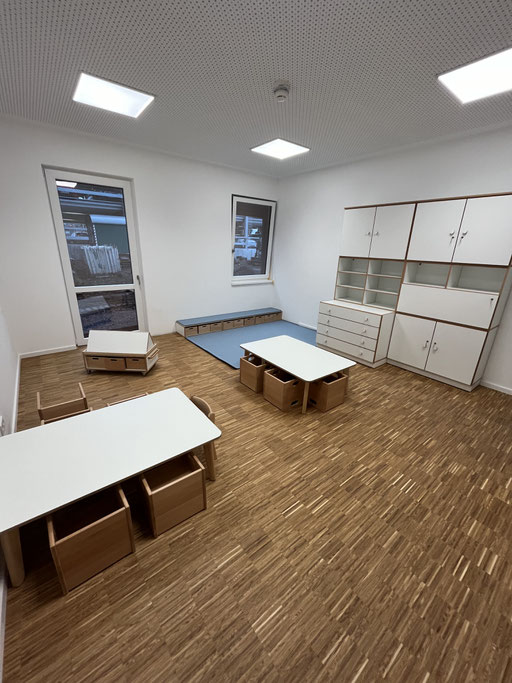

2024, Februar

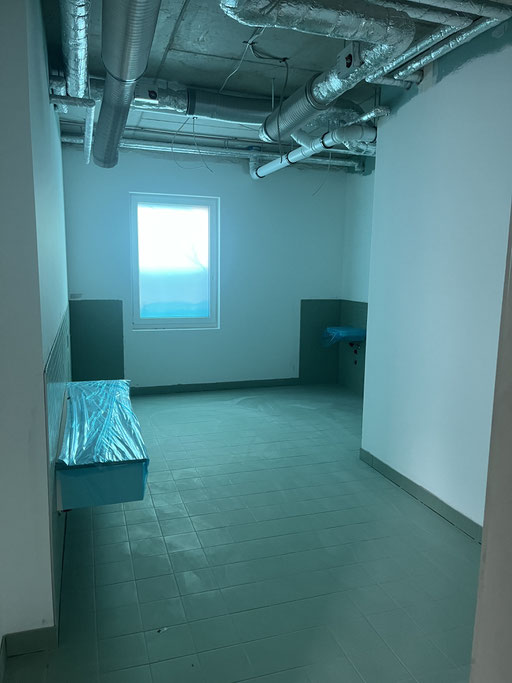

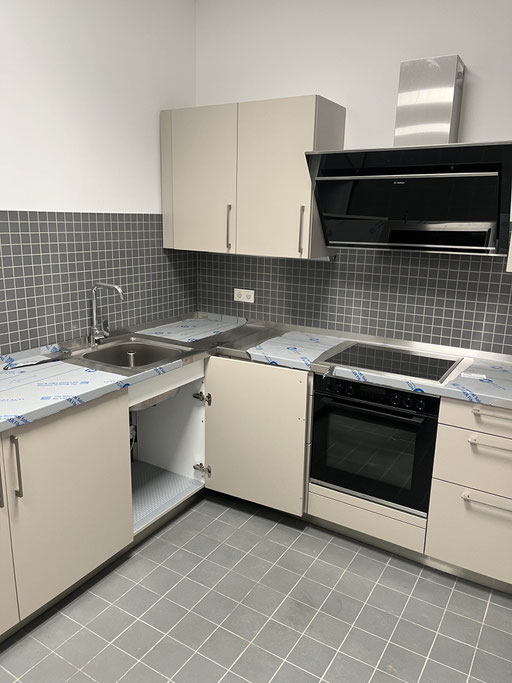

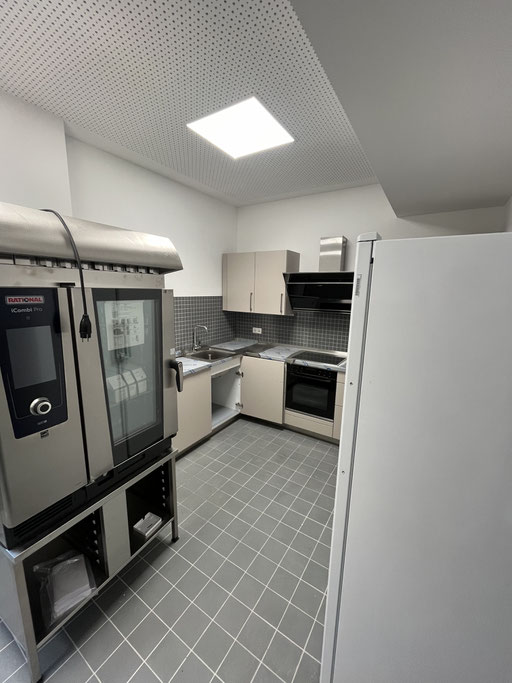

2024, Januar

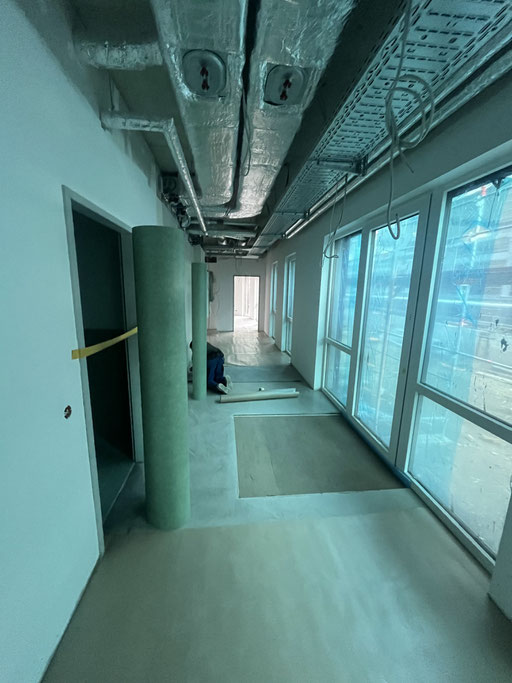

2023, November-Dezember

2023, Ende August

Es geht mit großen Schritten beim Innenausbau voran. Die Räume sind definiert, Lüftung, Elektro, Sanitärinstallationen sind in vollen Gange.

Der Weg der virtuelle Begehung im Video ist auf dem Bild eingezeichnet.


2023, Anfang August

Der Rohbau ist abgeschlossen.  Die Elektroinstallation hat begonnen und die ersten Fenster werden geliefert.


Ende Mai 2023:

Die Bauarbeiten aus der Vogelperspektive.




Ende April 2023:

Es geht voran: Die Arbeiten an der Decke über der Kita sind in vollem Gange.




Ende März 2023:

Das Kellergeschoss ist fertiggestellt. Nun werden die Wände im Erdgeschoss gemauert bzw. betoniert.

Außerdem berichtet die Allgemeine Zeitung über unseren Umzug und das Bauprojekt.




Mitte März 2023:

Die Wände im Untergeschoss stehen fast alle und im hinteren Bereich (gelbe Fläche) werden die Arbeiten an der Decke vorbereitet.


Mitte Februar 2023:

Der Beton für die Bodenplatte fließt.


Anfang Februar 2023:

Der Kran steht.


Mitte Januar 2023:

Die Bauarbeiten am Neubau, welcher in Zukunft die Villa Josefus beherbergen soll, haben begonnen.

Seit Jahresbeginn 2023 hat die Baufirma mit der Baugrubensicherung und den Aushubarbeiten für das Kellergeschoss begonnen.


Mitte Dezember 2022:

Die Baugenehmigung ist erteilt, die Baustelle wird eingerichtet
